• १६ असोज २०८२, बिहिबार

डाँडाखेत–राहुघाट प्रसारण आयोजना अन्तिम चरणमा

blog

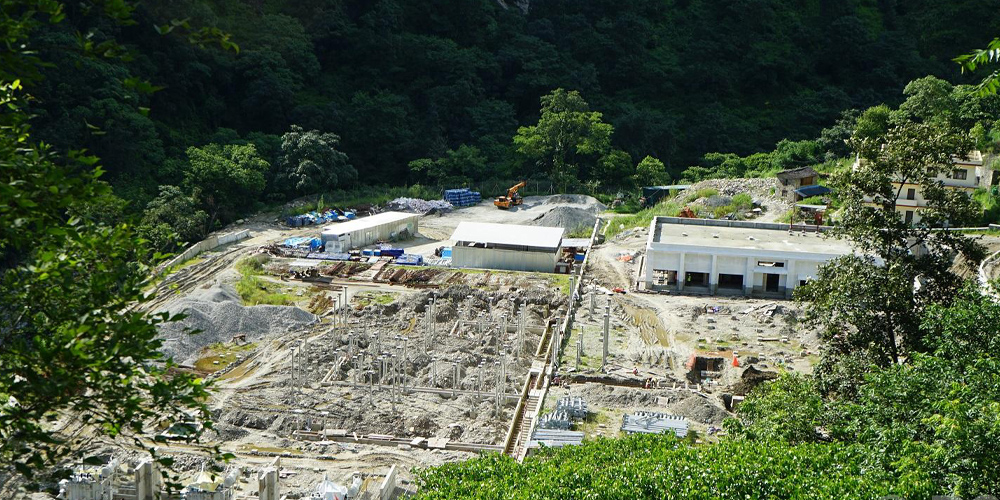

म्याग्दी,असोज  १६  गते । डाँडाखेत–राहुघाट प्रसारण आयोजना अन्तिम चरणमा पुगेको छ । म्याग्दी र राहुघाट ‘बेसिन’का विभिन्न जलविद्युत् आयोजनाबाट उत्पादित बिजुली केन्द्रीय प्रणालीमा प्रवाह गरिने यो आयोजनाको भौतिक प्रगति ८० प्रतिशत भएको हो ।

आयोजना प्रमुख रोशन अग्रवालका अनुसार चार वर्षमा उक्त प्रगति भएको हो । वन क्षेत्र व्यवस्थापन, ‘सबस्टेन, टावर’ निर्माणलगायत काममा विना व्यवधान सम्पन्न नहुँदा आगामी कात्तिक ३० सम्ममा बाँकी काम पूरा गर्न असम्भव प्रायः छ ।

मालिका गाउँपालिका–७ डाडाखेतदेखि रघुगङ्गा गाउँपालिका–३ राहुघाटको अम्वाङ सम्म २५ किलोमिटर १३२ केभी क्षमताको प्रसारण लाइन र दुवै स्थानमा सबस्टेशन निर्माण गर्न चार वर्षअघि रु। तीन अर्ब ५७ करोडमा निर्माण कम्पनीसँग ठेक्का सम्झौता भएको थियो । हालसम्म ४५ वटा  ‘डबल सर्किट टावर’ निर्माण भइसेकाका छन् भने १४ वटा निर्माणाधीन छन् ।

म्याग्दी नदीमा एक सय ७२।८ मेगावाट क्षमताका चार वटा जलविद्युत् आयोजना निर्माण सुरु भएका छन् । राहुघाटमा ३५।५ मेगावाटको चिमखोला–राहुघाट–मंगले, ४८ मेगावाटको अपर राहुघाट र २१।३ मेगावाट क्षमताको ठुलोखोला जलविद्युत आयोजनाले उत्पादन थालेका छन् ।

चालिस मेगावाट क्षमताको राहुघाट र २३ दशमलब पाँच मेगावाटको माथिल्लो ठूलोखोला  आयोजना निर्माणको अन्तिम चरणमा छन् । तुदी पावरले बनाएको चिमखोला–राहुघाट–मङ्गले र संयुक्त ऊर्जाको ठूलोखोला आयोजनाले अस्थायी टावर बनाएर २२० केभी क्षमताको कालीगण्डकी प्रसारण लाइनमा बिजुली प्रवाह गरेका छन् । रासस
